У нас нет возможности конкретно "Объединить" производственные задания, так как это "нелогично" для системы, но мы можем удалить ненужное производственное задание и с помощью "ползунка" отобразить большее количество работ, если интервал между ними слишком большой.

Для начала необходимо открыть замки в мониторе диспетчера за те даты, на которые были назначены ПЗ (касается тех, которые мы собираемся удалить и назначить). Если замки открыты, переходим ко второму пункту.

  1. Открытие замков в мониторе диспетчера

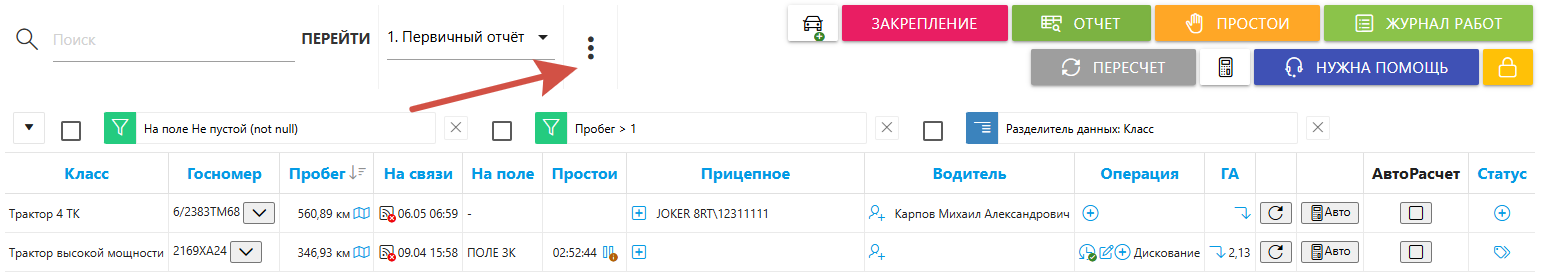

Данная процедура выполняется в мониторе диспетчера. Сначала отобразим замок. Для этого кликаем на три точки:

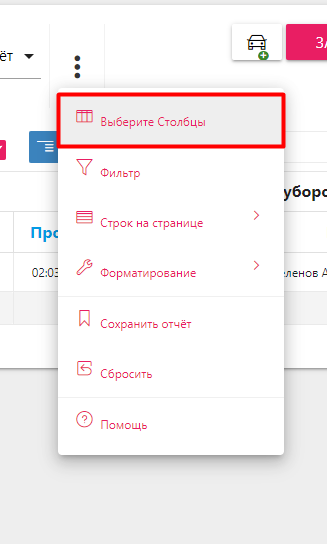

Проваливаемся в "Выберите столбцы":

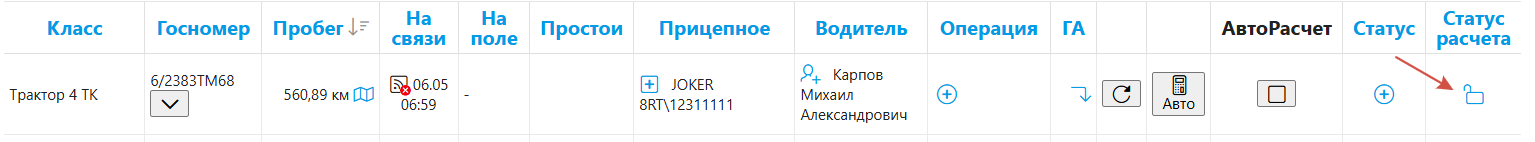

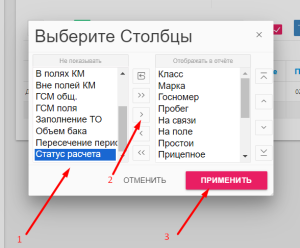

В новом окне пролистываем список слева вниз, выбираем "Статус расчета" (1), перекидываем столбец в правый список (2) и кликаем применить (3):

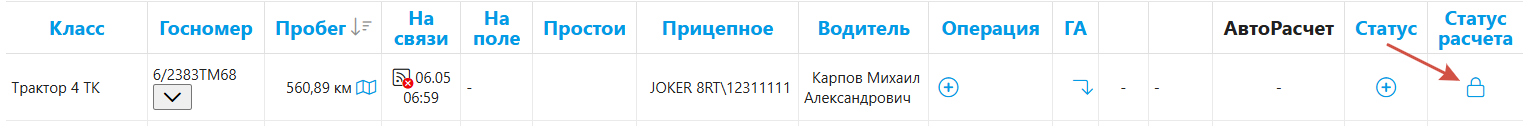

Теперь мы видим замок в мониторе диспетчера. Кликаем по нему:

Выбираем "Открыть":

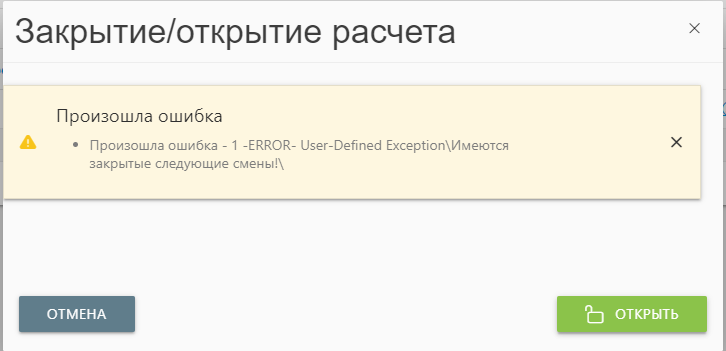

Если при попытке открыть замок возникает такая ошибка, необходимо открыть замки за следующие дни у данной техники (Не за предыдущие):

Замки необходимо открыть за все дни, на которые было назначено производственное задание.

Открытые замки отображаются так:

2. Удаление производственного задания

В качестве примера мы будем назначать ПЗ созданное 02.08 на 11.08.

Так как на 11.08 у нас уже создано производственное задание и оно больше нигде не применяется, необходимо его удалить.

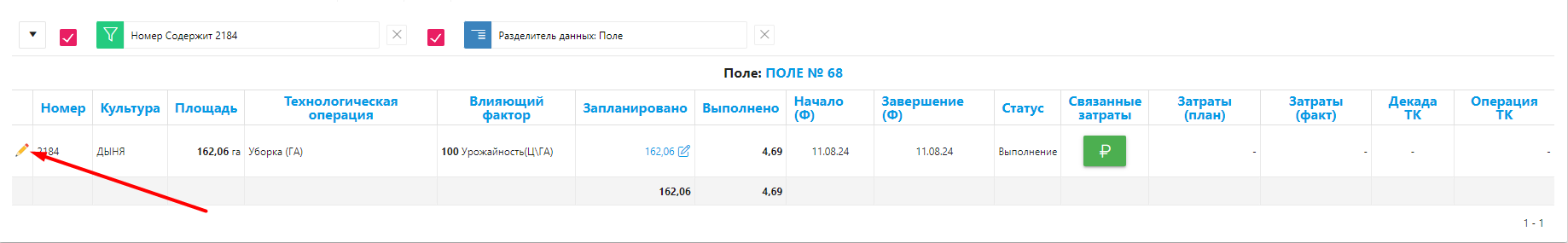

Провалимся в "выбор работы":

Копируем номер производственного задания, которое нам надо удалить:

Переходим на страницу производственных заданий. Для этого переходим в:

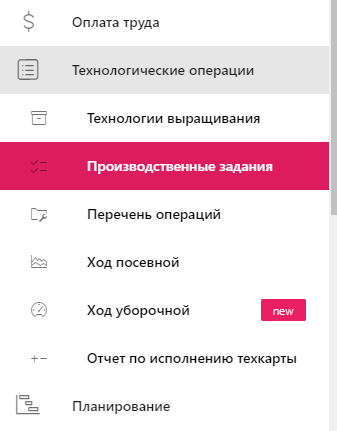

меню → Технологические операции → Производственные задания

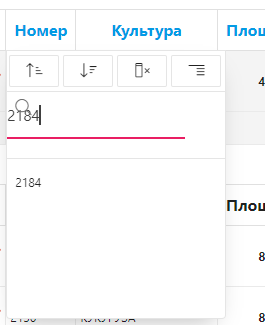

На открывшейся странице необходимо произвести поиск по скопированному номеру. Кликаем по столбцу "номер" и вставляем номер ПЗ в текстовую строку, жмем Enter:

После того, как задание нашлось, кликаем по карандашу:

Переходим в "общие сведения":

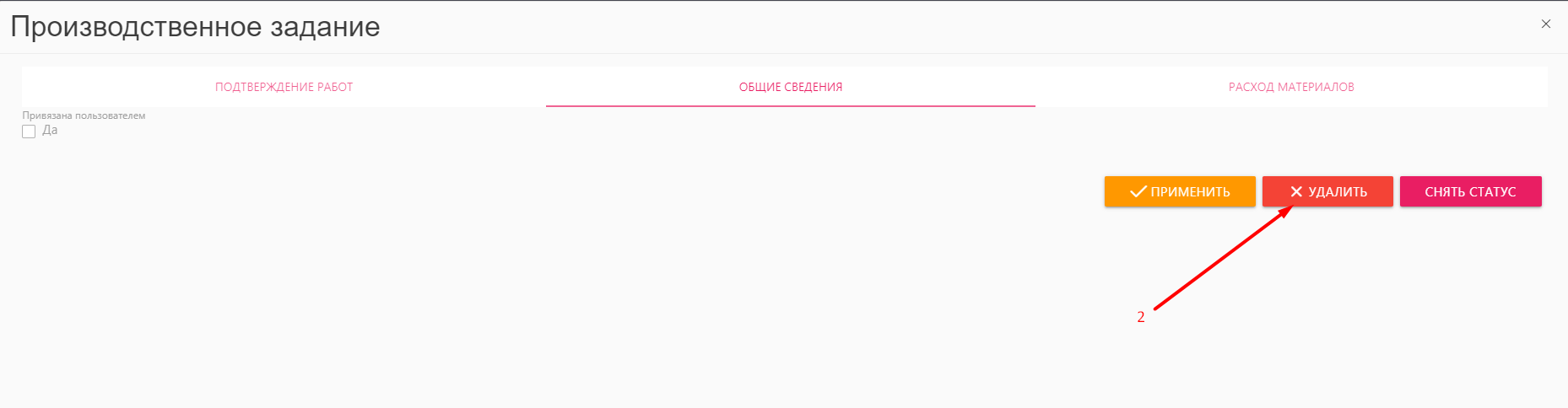

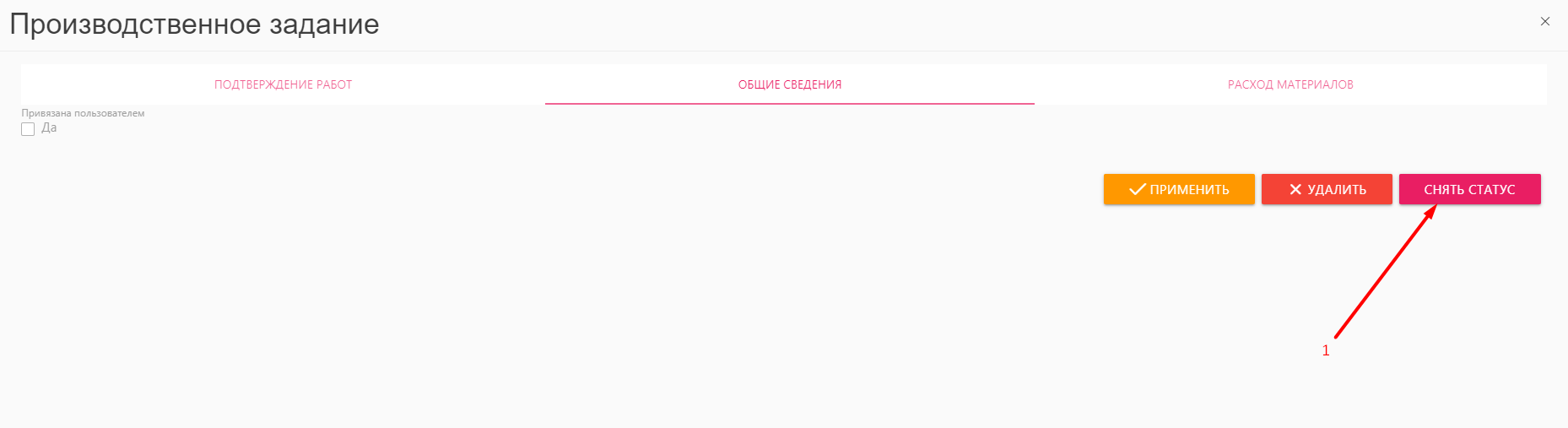

  1. Кликаем по "снять статус" и ждем пару секунд (Таким образом мы сняли назначения ПЗ)
  2. Клик по "Удалить"

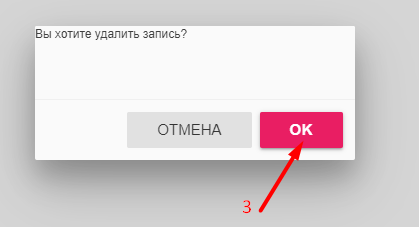

  3. В новом окне "Вы хотите удалить запись?" выбираем "ок"

Если в процессе удаления ПЗ у вас возникла ошибка "Задание в работе. Удаление невозможно", попробуйте снова снять статус и повторно удалить производственное задание. Если это не помогло, необходимо открыть замки в мониторе диспетчера за те дни, когда было назначено производственное задание (1-ый пункт) и повторить действия для удаления.

3. Назначение работ

После того как мы открыли замки, удалили ненужное ПЗ, переходим к назначению.

Идем по скриншоту:

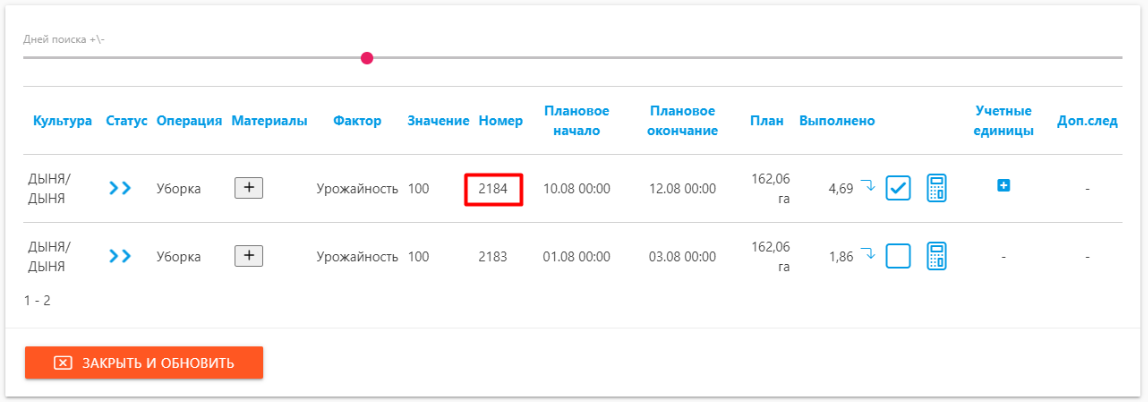

1) Если ПЗ при выборе работ не отображается, скорее всего интервал между последней и той работой, которую мы собираемся назначить > 10 дней. Необходимо воспользоваться функционалом ползунка (1). О нем подробнее описано в пункте 4.

Кратко: он позволяет увеличивать/уменьшать интервал отображаемых ПЗ, которые мы можем назначить. По умолчанию он стоит на 10 дней. То есть у нас будут отображаться все ПЗ, которые лежат в интервале +/- 10 дней. Если разница между датами последней работы и той, которую вы хотите назначить превышает это число, сдвиньте ползунок вправо тем самым увеличив интервал.

2) После того как вы отобразили нужное ПЗ, необходимо его связать (2). После клика отображается новое окно в котором необходимо подтвердить связь с работой.

3) Запускаем расчет (3). В новом окне кликаем по применить.

Закрываем, обновляем. На этом назначение ПЗ окончилось.

4. Функционал "Ползунок" *Необязательный пункт

Если интервал между работами > 10 дней, необходимо изучить этот функционал.

По умолчанию поиск производственных заданий производится в промежутке 10 дней.

Но бывает так, что разница между датами работ превышает 10 дней, а производственное задание должно быть назначено на них одно, Тогда воспользуемся функционалом "ползунка".

Чтобы им воспользоваться, необходимо в мониторе диспетчера провалиться в выбор работы:

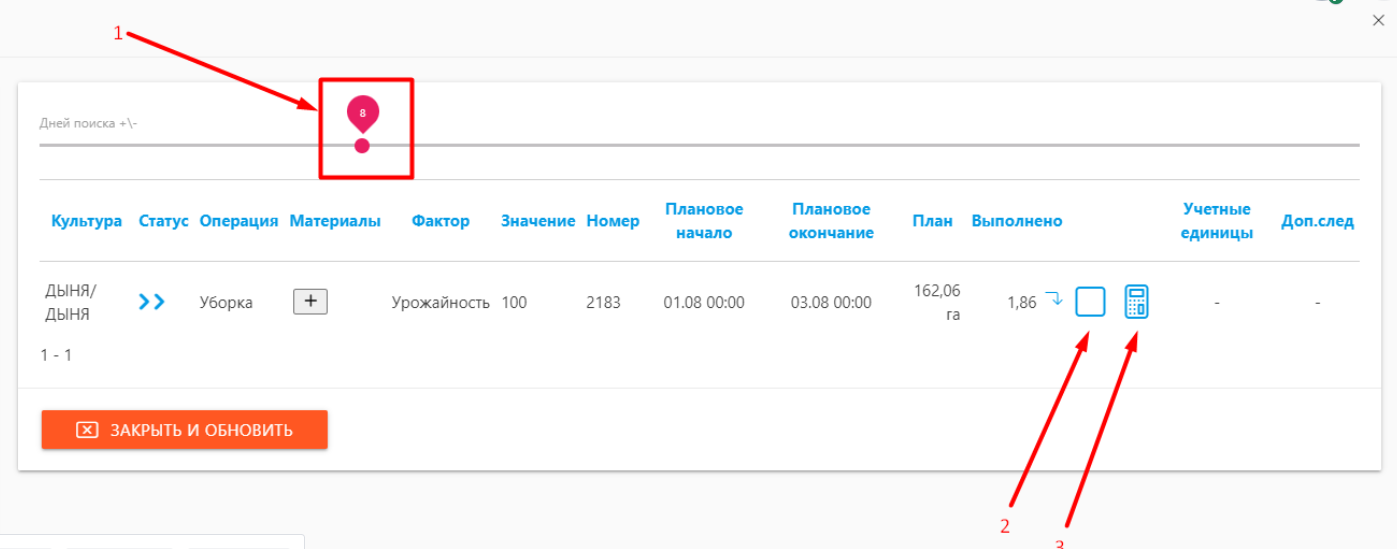

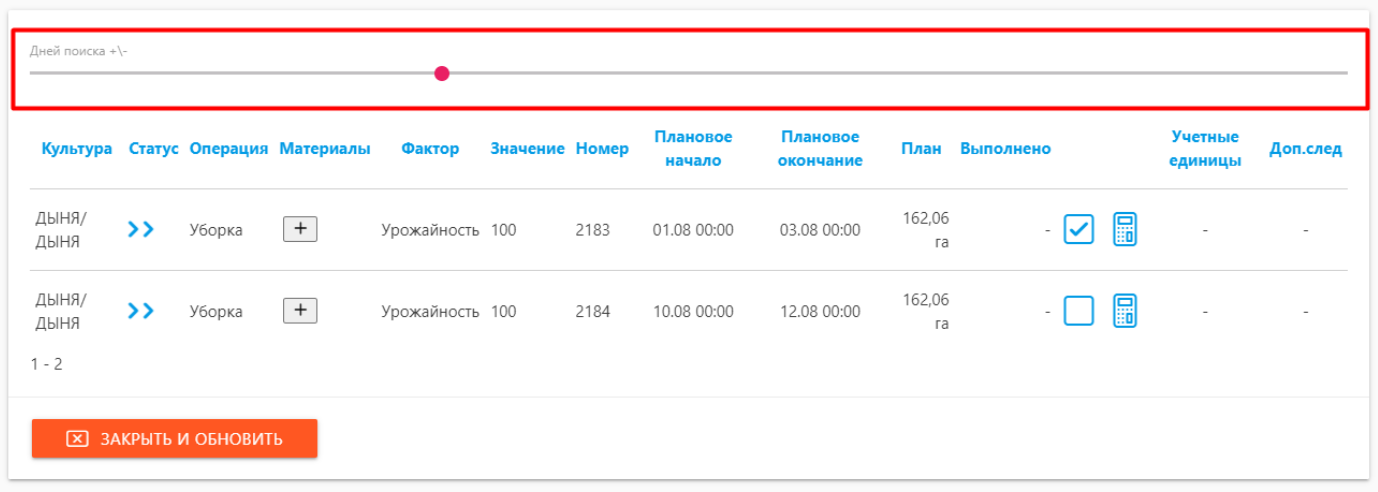

Над назначенными тех. операциями мы увидим надпись "Дней поиска +/-", а под ней тот самый "ползунок":

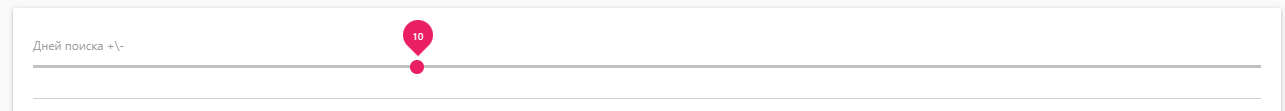

При попытке сдвинуть его, всплывает количество дней, по которым производится поиск:

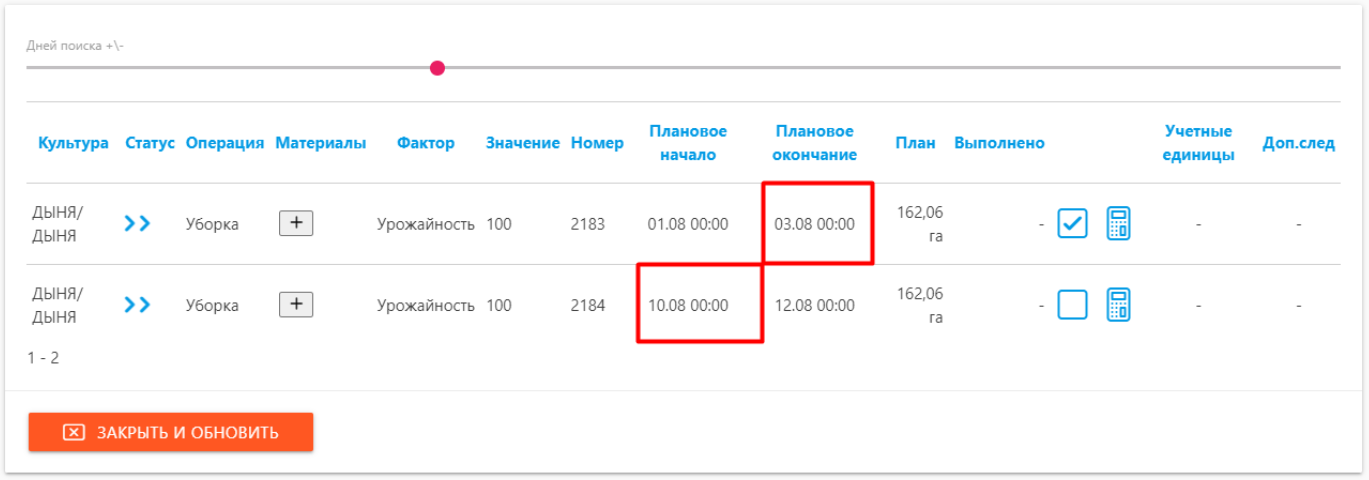

Как видим, разница между плановым окончанием первого производственного задания и датой начала второго производственного задания меньше 10. Именно поэтому мы видим обе работы:

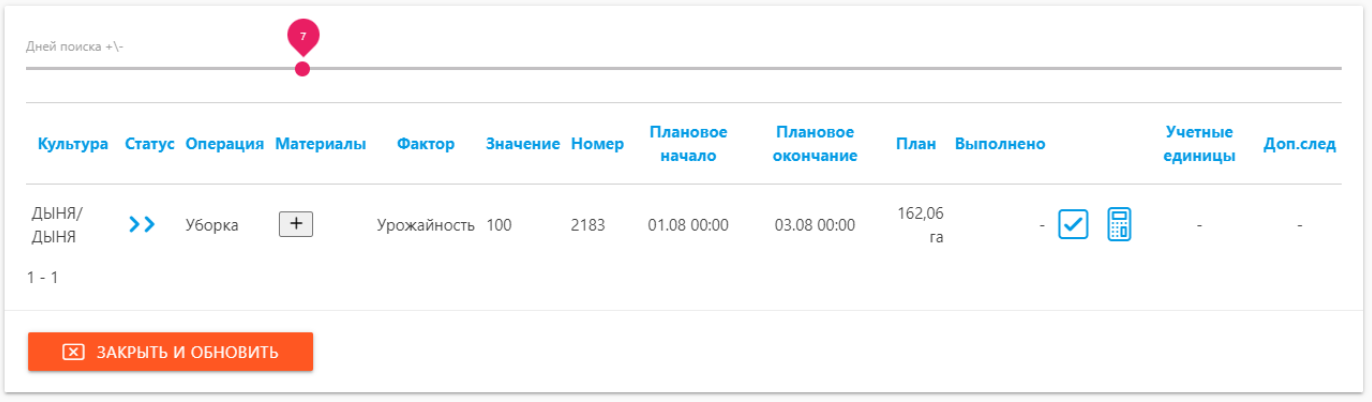

Если мы сдвинем ползунок на интервал в 7 дней, то второе производственное задание исчезнет, т.к. оно не входит в заданный интервал:

Поиск работает в обе стороны, поэтому. Если мы провалимся в работу за 11.08 и двинем ползунок, увидим ту же картинку.

Минимальное количество дней для поиска = 1, а максимальное = 30:

Поэтому, если разница между днями работ >10, вы можете воспользоваться функционалом ползунка, увеличить интервал поиска и назначить необходимое, существующее производственное задание.
